zondag 24 juni 2012

20, 23 en 24 juni: Gevel vooraan bureau

Woensdag 20 juni:

Vandaag een dagje congé, alle bekistingen die klaar gezet zijn, gieten we vol met beton en we doen de nodige metingen om vooraan aan de bureau gevelsteen te kunnen metsen.

Onze trap zetten we op een nieuwe plaats zodat we de gegoten balk vooraan nog een beetje kunnen verhogen.


Zaterdag 23 juni:

Afbreken van de bekistingen van de balken/balkjes die we vorige week gegoten hebben, ziehier enkele van de resultaten:






Even een inzooming op de weide voorbij het maisveld:

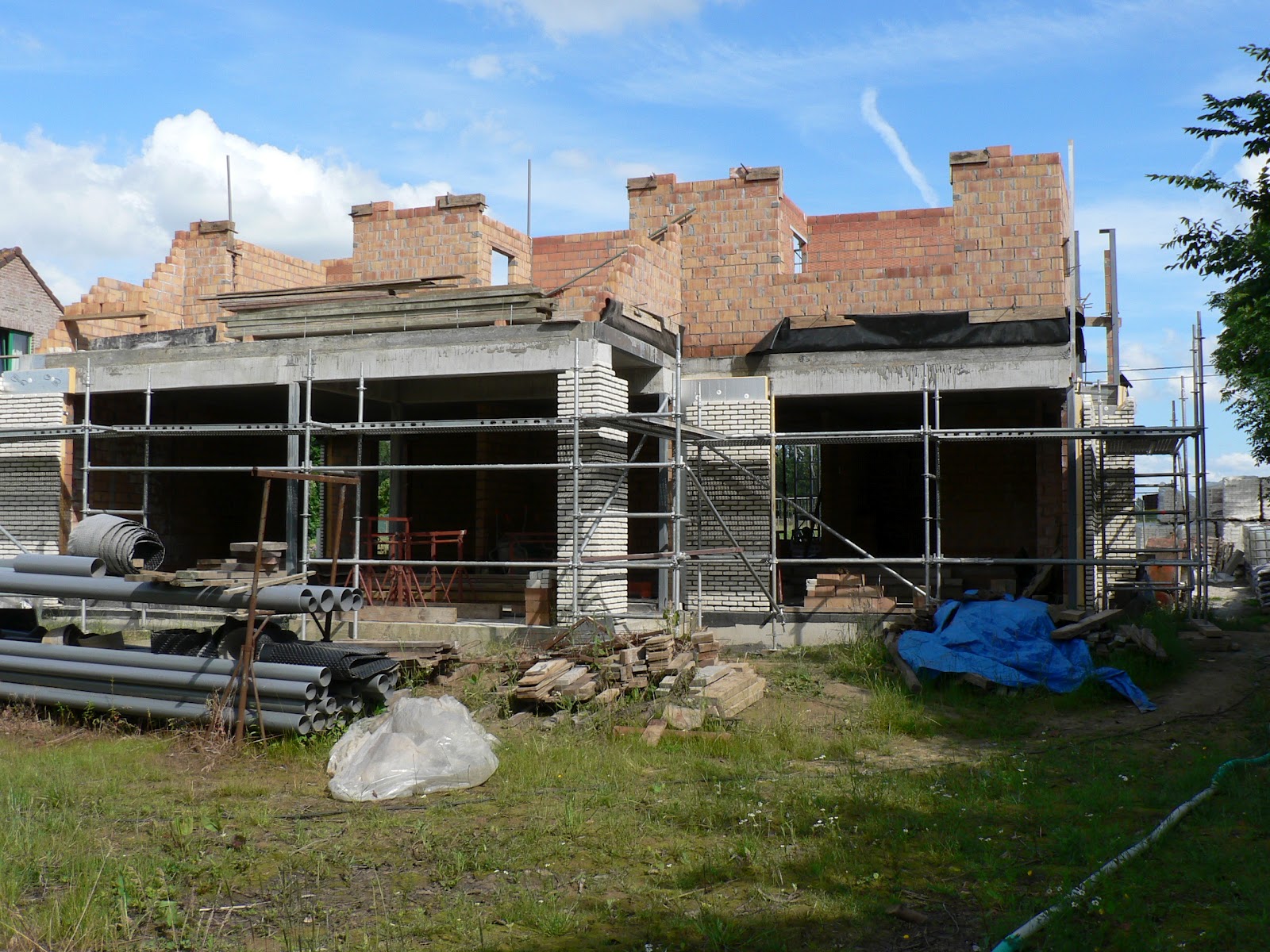

 En het eindresultaat van de werken van de dag: gevelsteen vooraan aan de bureau

Zondag 24 juni:

Het regent, soms iets meer en soms iets minder. Tussen het schuilen door hebben we de stelling verhoogd, isolatie gezet en reeds gevelstenen op de stelling gezet (klaar om te metsen) en afgedekt. Om 14u15 vertrekken we dan maar huiswaarts aangezien het er niet naar uitziet dat het zal stoppen met regenen.

zondag 17 juni 2012

16 en 17 juni: Stelling vooraan afbreken en plaatsen achteraan, kokers plaatsen en bekisten kleine balkjes

Zaterdag 16 juni
We breken de stelling van kelderniveau tot bovenaan af (of omgekeerd)

 en ze wordt geplaatst langs de achterzijde, zodat het opmeten van de ecairs om de gevelstenen boven de ramen te kunnen metsen, kan beginnen.
 Zondag 17 juni
We meten nog even verder en plaatsen de twee kokers in de voorste slaapkamer.

 We plaatsen nog de buis voor de afloop van de ventilatie, die op zolder dient te komen.
 En we bekisten op allerlei  plaatsen, zodat na het betoneren ervan, alles klaar is voor de balken te leggen boven de ramen. De andere ((ring) balken)) gieten we later zelf ter plaatse.

maandag 11 juni 2012

9 en 10 juni: Gevelsteen bureau linkerkant huis

Zaterdag 9 juni
Vandaag voorspellen ze geen regen, dus gaan we aan het metsen, deze keer de laatste 4 rijen aan de dressing
en we starten aan de muur van de bureau links van het huis.




Zondag 10 juni
Niettegenstaande de lang voorspelde regen, gaf deze morgen de buienradar aan dat het vandaag ook niet ging regenen. We hebben deze muur bijgevolg tot op verdiephoogte gebracht en de stelling afgebroken zodat we hier onze stevige stelling kunnen zetten na afbraak van deze in de oprit (daar hebben we deze niet meer nodig).

Zowel gisteren als vandaag hebben we tevens gepompt en reeds gevelstenen op het verdiep geplaatst die we dan via de ramen op de stelling kunnen zetten om ook het verdiep van gevelsteen te voorzien.

Op het gelijkvloers dient enkel nog gevensteen gemetst worden aan de bureau, zie de nog rode muur voor de auto van de bouwheer.

zondag 3 juni 2012

2 en 3 juni Ringbalk aan dressing

Zaterdag 2 juni
Bekisten van de ringbalk aan de dressing

 en betoneren.
 In de geleverde kokers werd vergeten om bovenaan een gat te voorzien zodat we deze ook kunnen volstorten met beton. Dan maken we maar zelf een gat in de twee kokers, wel even werk in een plaat van 1,5 cm dik.
 Achteraan wordt nog bekisting gemaakt om bij te betoneren zodat we op de juiste hoogte zitten wanneer de drie prefabbalken komen voor boven de ramen aan de achterzijde.

Zondag 3 juni

Het regent toch iets teveel om de trap verder te bekisten. De koker is open bovenaan en heel stuk van de regen die op het verdiep valt, komt langshier naar beneden.

Wel werd de bekisting  van de ringbalk die gisteren werd gegoten afgebroken en werd er natuurlijk gepompt. Zaterdag was voor de eerste keer de pompput niet volledig vol, maar nu met die regen kwam het water weer vlotjes toe in de put.
