maandag 18 juli 2011

27 mei tem 29 mei Drainage vooraan + linkermuur hal

Vandaag hebben we een dagje congé. De isolatie wordt afgeleverd. Geen klein beetje, lijkt het, logisch als je 12 cm dik isoleert. Ook de projectopvolger is langs geweest om nog enkele practische zaken te bespreken.

Verder hebben we de drainage aan de voorkant afgemaakt.

Tot alle grint op was.

Aan de linkerzijde zijn we begonnen met terug aanvullen met grond.

De voorzijde is weer volledig proper gemaakt zodat nieuwe leveringen voor de volgende werken kunnen volgen.

Ook de linkermuur van de hal werd tot halfhoog opgemetst, zo krijgen we meer en meer een zicht hoe het gaat worden.

21 mei en 22 mei 2011 Drainage zijkant - voorkant + verjaardag bouwheer

In 4x zijn we onze tweedehandsstelling gaan halen.
(wat staat er linksachter onder de plastiek?)

Even een stellingstuk in elkaar steken om het iets compacter te stockeren.

Verder maakt de fotograaf de berging leeg en proper (op de foto moet nog geveegd worden) om de komende isolatie te stockeren.

De mannen werken verder aan de drainage aan de linker- en voorkant.

Zondagnamiddag komt er plots volk om de bouwheer zijn verjaardag te vieren.

Niet iedereen staat op de foto, de fotograaf had het te druk met uitleggen (sorry aan de andere mensen die meegeholpen hebben Filip te verrassen).

Hier de jarige, met wat er onder de plastiek in de kelder gedurende de week werd aangebracht. De drainagedoek doet dienst als tafelkleed.

Dopen van de drainage.

De buurvrouw had nog een leuke verrassing, de mooiste rozen uit haar tuin! Deze hebben we wel meegenomen naar onze huidige verblijfplaats om er volop van te genieten.

De drink heeft ons extra moed gegegeven en met ons 2en hebben we nog de drainage gelegd (noppenfolie, grint, doeken,...), ziehier het eindresultaat van de linkerkant dat ook in de grond zal verdwijnen (waardoor ook wel onze loopbrug van 5 planken breed niet meer nodig zal zijn, waarover de verrassers vandaag wel nog dienden te stappen).

14 mei en 15 mei Drainage achterkant

Verder werken aan de drainage, deze keer is de achterkant aan de beurt.

Ook de zuil die gedeeltelijk het overdekt zal dragen, wordt gezwart. Voor diegenen die het zich al afgevraagd hebben, de wachtbewapening die jullie zien, dient te komen in de vloerplaat van het overdekt terras (de barren zitten voor de helft reeds in de vloerplaat van het gelijkvloers).

Verder roofing branden.

En dit is het eindresultaat aan de achterzijde (wat daarna onder de grond verdwijnt).

De zondag starten we aan de voorzijde. Echter zijn hier nog resten van beton en stabilisé aanwezig, zodat er ook wat breekwerk bij komt kijken.

Even drinkpauze.

7 mei tem 8 mei Drainage rechterkant

Verder werken aan de drainage aan de rechterkant. Eerst nog beetje uitgraven (zelfde systeem van vorige week om de grond tijdelijk weg te leggen).

Op dit deel dient tevens de afvoerbuis komende van het drainagerooster onderaan de oprit gelegd te worden naar de toekomstige pompput achter het huis.

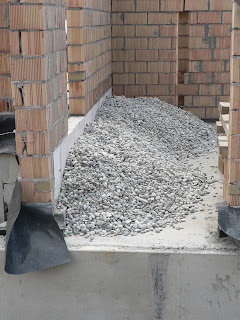

Aanvoer van grint:

Aan het huis zelf nog enkele bijkomende werken voor de fotograaf na het uitgraven:

- opkuisen van de modder met handborstel

- zwarten van de beton

Extra werk voor de bouwheer en assistant:

-branden van roofing:

a) op de vertikale naden

b) op de horizontale naden (aansluiting vloerplaat en muren)

Om het water te leiden naar de drainage ipv in de muren te laten dringen, plaatsen we langs de muren een noppenfolie.

De rechterkant is af, hier het eindresultaat. Vandaag stoppen we op tijd (17u) om de verjaardag van de peter van de fotograaf te vieren.

30 april en 1 mei Drainage rechterkant

Nog even ons ploeterwerk (achter het huis) van vorige week aanschouwen.

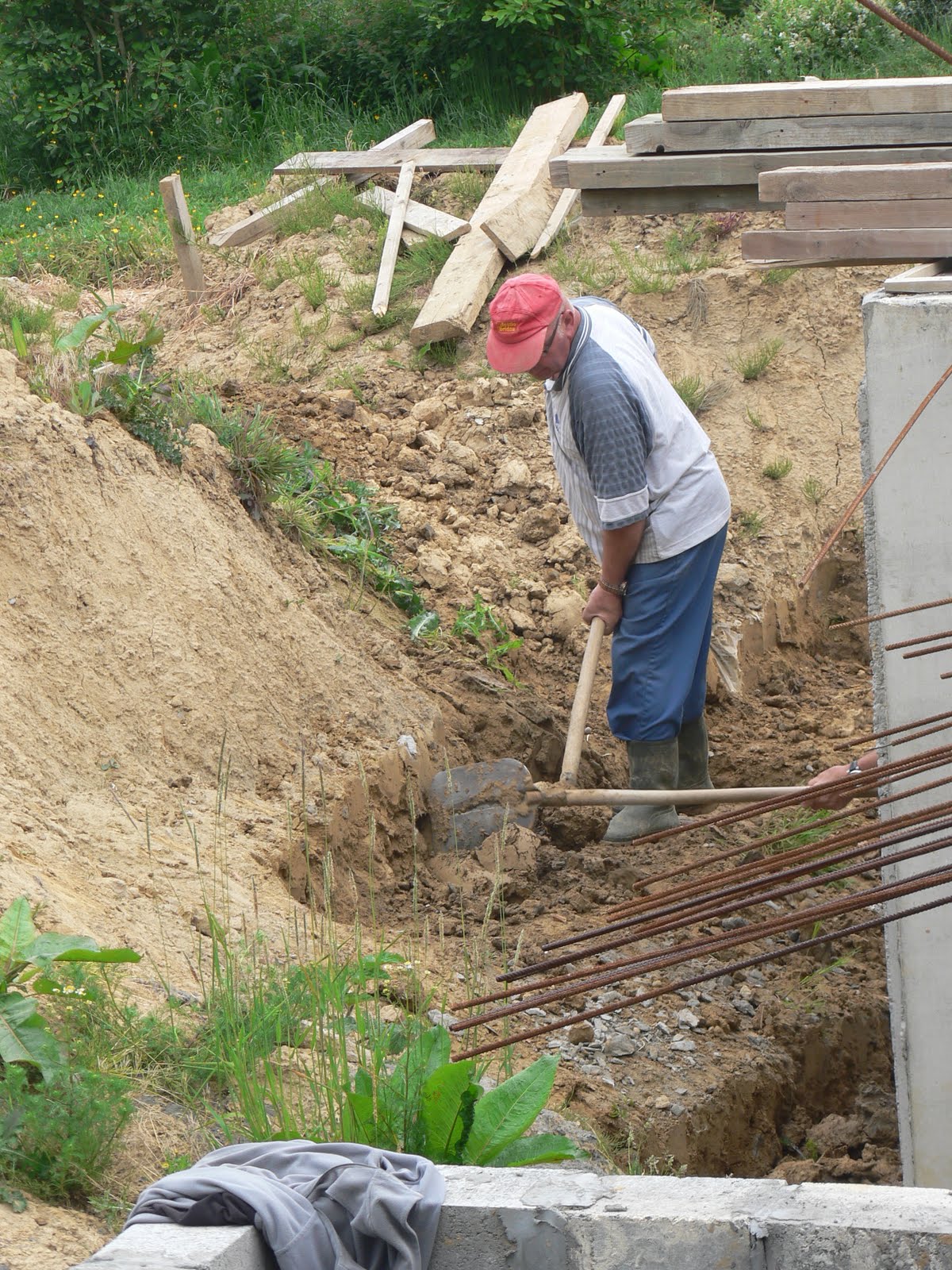

En start van de graafwerken aan de rechterkant van het huis. Met de nodige mannen kan de grond vrij efficient via doorgeefsysteem uit de weg gelegd worden.

Even de netten uit de weg leggen om tijdelijk de grond te stockeren.

Als het diep genoeg uitgegraven is, kan het leggen van de drainage beginnen. Dit houdt in:

1) grind op de grond

2) drainagedoek openleggen

3) grind in de drainage doek

4) drainagebuis erin

5) grind op de drainagebuis

6) doek dichtplooien

7) grind op de drainagedoek

8) To do: terug aanvullen (zodat we af zijn van het idee van de waterburcht, we hadden immers toch nog niet geïnvesteerd in een ophaalbrug)

1 mei: bouwheer en vader hebben verder gewerkt aan de drainage aan de rechterkant. De fotograaf kon pas in het midden van de namiddag terug aanwezig zijn nadat het eindelijk gelukt was om de rapporten die de 1e dag van de maand dienen te lopen, allen waren gelopen (wegens problemen met het netwerk was hiervoor verplaatsing naar Mechelen vereist).
