maandag 18 oktober 2010

17-10 Laatste bekisting opruimen en betonblokken klaar zetten

Vandaag mag de nog resterende bekisting afgebroken worden (de 2 hoeken binnen en buiten).
Geen lachertje in de modder die nog steeds even blubberig is en de beton die dan weer heel hard is.

Dan het regenwater wegpompen en de plassen bijeenvegen om weg te pompen (op een natte vloer kan niet gemetst worden).

Ook alle steunen hebben we losgemaakt en opgeruimd, zodat we deze volgende zaterdagmorgen kunnen terugbrengen aan de verhuurders.





.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.


Van de acht geleverde paletten betonblokken werden er reeds vijf klaar gezet waar de keldermuren dienen gemetst te worden.



Dan alles mooi afdekken, met natte betonblokken kan men niet metsen.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
En dan nog opruimen, want de bouw gaat deze week weer dicht want het verlof zit erop.























16-10 Betonneren tussen prefabmuren III


En wat hebben ze geleverd zaterdagmorgen om 6u. Toen waren wij er nog niet, maar onze buurman is uit zijn bed gesprongen om aanwijzingen te geven dat de stenen richting beneden moesten (beneden zetten was niet mogelijk) en de rest richting de betonmolen (tot aan de betonmolen zelf moest nu ook niet, maar in het donker leveren is geen evidentie):



























En dan beton maken: 2 emmers water, 30 schoppen kiezels, 1 kruiwagen zand en 2 zakken cement nog wat water en het mengsel voor onze kruiwagenrijder is klaar (om practische redenen lost de betonmolen vandaag aan de andere zijde):

















































Om 15u hadden we reeds gedaan, er diende deze keer immers niets opgekuist te worden. Tijd om dus naar de BIS-beurs te gaan....

















12-10 tem 15-10 Opruimen bekisting + nieuwe bekisting + voorbereiding metsen

Dinsdag zag het er naar uit dat we de beton niet slecht opgekuist hadden tot in de donker. De eerste dag hebben we de bekisting afgebroken en verder opgekuist zoals de beton van de steunen en planken geklopt.










.
.
.
.
.
.
.


.
.
Ook heeft de fotograaf (die deze keer een hele week verlof had) de grondstoffen om zelf beton te maken, besteld. Deze zouden donderdag of vrijdag geleverd worden.

De volgende dagen konden verdere voorbereidingen getroffen worden om het overige deel tussen de prefabmuren, manueel te betonneren en de keldermuren te metsen in de kelder.

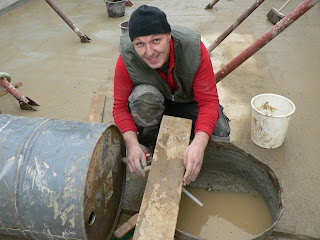

Hiervoor hebben we oa mortelkuipen nodig, het water pompen we uit de vaten met onze mini manuele pomp van waaruit we het met een grotere electrische pomp naar de riool pompen:
















Deze hebben de bouwheer en bouwvrouw opengeslepen. Dan dienen de kanten omgeklopt worden, zodat we ons niet bezeren en het niet hindert bij het mortel nemen.














.
.
.
.
Het midden van onze kelder volledig opgeruimd, hier komen immers de muren van onze trapkoker:









.
.
.
.
.
.
En opnieuw bekisten :












































.
.
.
.
.

Ook hebben we banen van planken aangelegd langswaar de kruiwagens zullen passeren bij het manueel betonneren.










.
.
.
.
En dan resteren ons enkel nog de bouwmaterialen om te kunnen betonneren en metsen. Vrijdagmorgen eens gebeld wanneer ze vandaag zouden leveren, dit konden ze niet zeggen. Om 16u15 wisten ze te zeggen binnen 2u. Volgens onze berekening was dit dan 18u15. Er is nog werk geen probleem, alleen begon het te regenen. Dan meer frietjes gaan halen en deze romantisch met ons tweeën in de auto opgegeten. Tot 20u15 hebben we gewacht, dan maar de terug de hekkens gesloten en naar huis (we gingen normaal naar de BIS-beurs gaan, deze was vandaag open tot 21u, niet dus). Op het vast nummer dat we hadden namen ze natuurlijk ook niet meer op.

dinsdag 12 oktober 2010

11-10-2010 Betonneren tussen de prefabmuren II

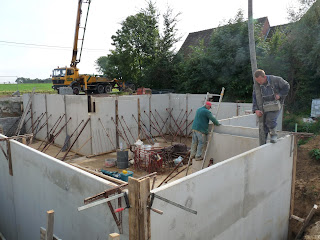

Vandaag, alweer met mooi weer betonneren we het resterend deel tussen de prefabmuren. De beton ging komen om 11u, 12u, om 15u20 waren ze er uiteindelijk en dan aan de slag:

.
.
.
Helaas is aan twee zijden de beton er langs de binnenkant doorgelopen. Na enkele telefoons naar broer, zus, schoonbroer en bouwheer, is alles weggeschept geraakt een halfuurtje nadat het donker was. Die beton moest immers uit onze kelder voor hij hard zou worden. Het grotendeel hebben we terug tussen de muren gekapt, van recuperatie gesproken.



.
.
.
.
.
.
.
Nog bedankt aan alle helpers tot in het donker toe!!

09 & 10/10/2010 Dichtcementeren van de voegen

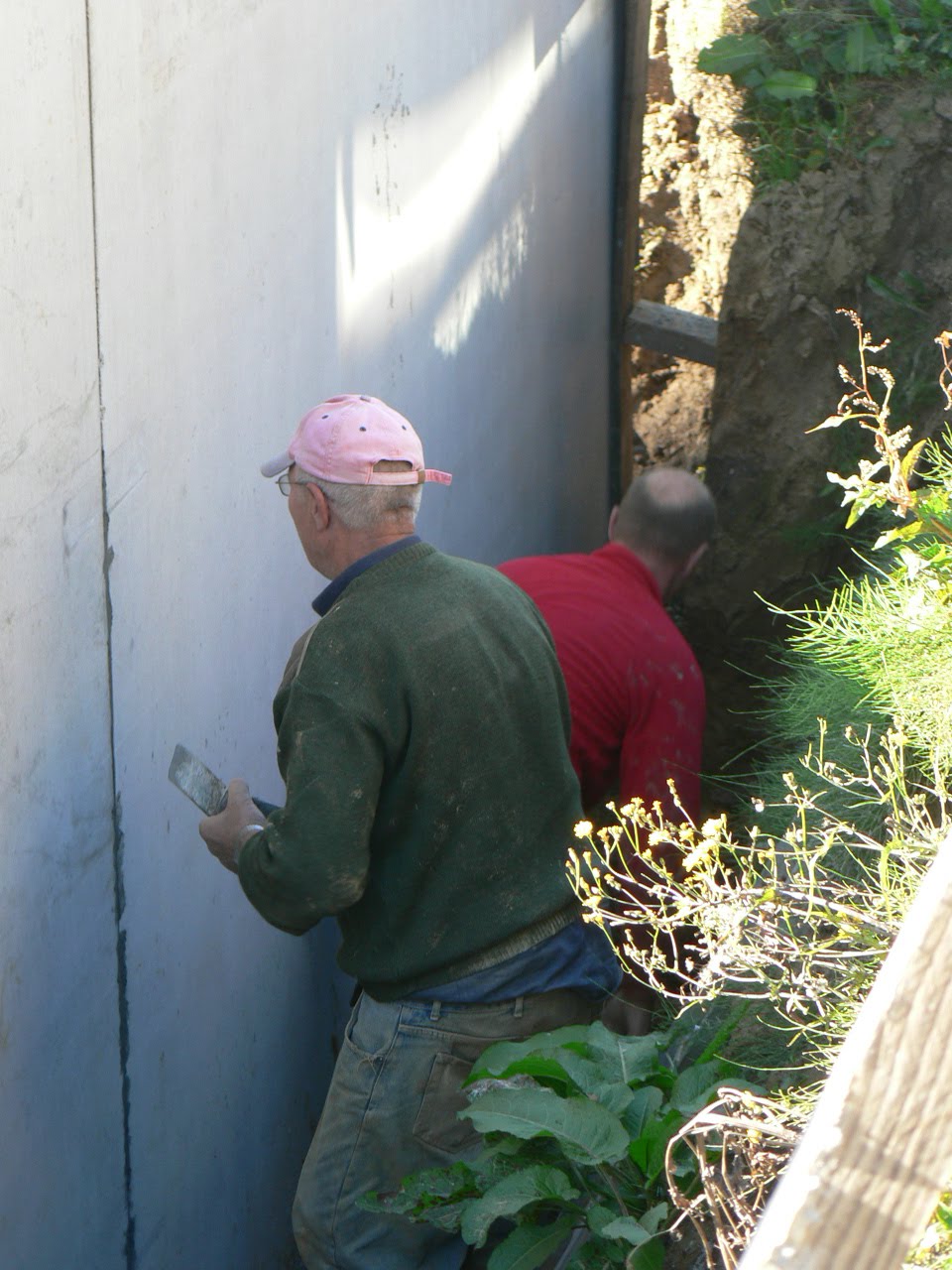

Dit weekend cementeren we de voegen dicht, hiervoor maken we een speciaal papje dat de waterdichtheid dient te garanderen:




.
.
.
.
.
.
.
.
.
.
.
.

We zijn begonnen aan de binnenkant. Dit is het resultaat dat er toch wel mag wezen. Bij het weghalen van de planken kwamen we onder meer nog modder tegen van de overstomingen,... Op de huidige keldervloer komt nog 10 cm tem de definitieve keldervloer.

.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
Langs de buitenzijde waren de omstandigheden iets anders. Pompen, modder en hopen ingevallen aarde wegscheppen, proper maken met borstel en water en dichtcementeren:


























.
.
.
.
.
.
.
.
.
Tegen het einde van de dag kregen we dan nog bezoek van een collega van de bouwheer en zijn vriendin, alsook de bouwheer zijn nonkel die al enig handje geholpen heeft en zijn vriendin. Altijd wel tof dat mensen komen kijken met wat we nu eigenlijk bezig zijn. En deze keer met mooi weer!








maandag 4 oktober 2010

02-10-2010 en 03-10-2010 Rust bekisters

Na een toch wel zware 2 weken hebben de bekisters drie dagen verlof genomen.
Tijd om met wat vrienden eens een kijkje te nemen. Was het toch weer niet aan het regenen, wel een pak minder dan de week ervoor toen er ook vrienden een kijkje kwamen nemen.






.
.
.
.
.
.


.
.
.
.

Zondag was het fantastisch weer, de bouwheer en bouwvrouw pompen het "klare" water uit de oprit, maken nog stabilisé voor tegen onze muur te kappen, die de straat van instorten beschermd en doen een pallet betonblokken naar beneden. Neen niet één voor één langs de trap, maar laten glijden over twee planken. Wel eerst de blokken tot aan de planken brengen en onderaan goed de betonblokken tegenhouden voordat ze op de grond zouden vallen (dit is geen enkele keer gebeurd).








































.
.
.
.
.
.

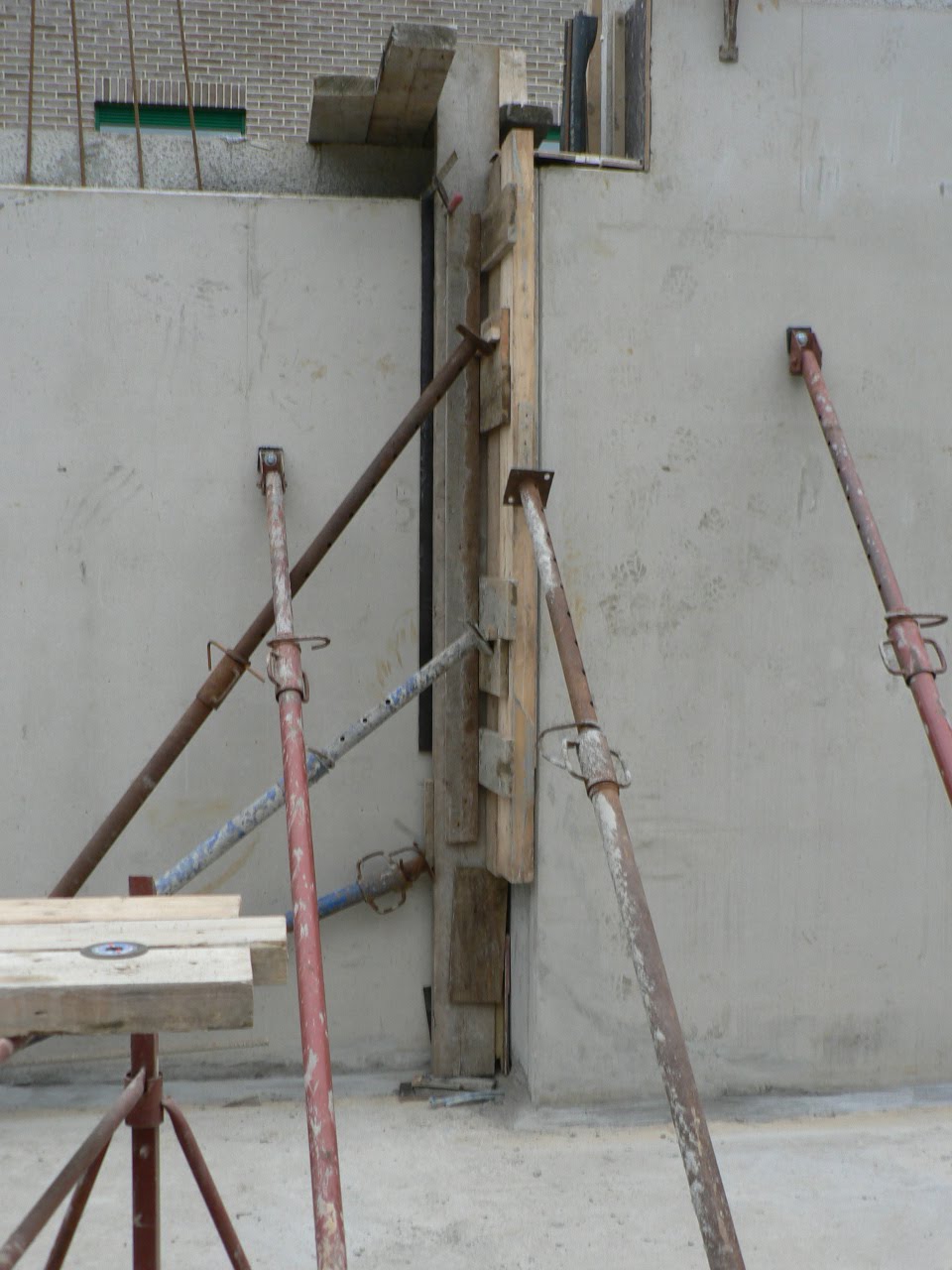

Hier een detailfoto van de bekisting die is opengegaan en waardoor hier de muur niet kon volgepompt worden met beton:


01-10-2010 Betonneren tussen de prefabmuren

Een week later dan gepland, is de dag aangebroken om te betonneren tussen de prefabmuren en dus ook de dag dat de modder buiten onze kelder zal houden.

De fotografe was alweer niet van wacht, maar wel de mama van de fotografe.












.
.
.
.
.
Helaas heeft de bekisting het op twee plaatsen een beetje begeven en dient hier de bekisting gerepareerd te worden en dient er nog 1 vrachtwagen met beton te komen volgende week. Maar de modder die blijft buiten nu!!!
Ooit al meegemaakt dat een betonmixer zonder mazout viel als hij bij je toekomt? Iemand moet het meemaken.
De trilnaald die we gehuurd hadden, doet het ook niet op het moment dat ze beginnen met betonneren. Na gebeld te hebben, mochten we er wel alles aan doen om ze te maken, de bouwheer heeft dit dan ook gedaan. 20% korting hebben we dan toch gekregen.

27-09-2010 tem 30-09-2010 Bekisten + pompen + kuisen

Van maandag tem woensdag is er verder bekist, de fotograaf had alweer geen verlof.

Ondertussen staat het al vol met steunen:










.
.
.
.
.
.
.






.
.
.
Dit hadden we nog niet gezegd. Zondag 26-09 in de namiddag hebben we gezien dat er een grote verzakking zat aan te komen aan de kant van de straat. Snel hebben we ook hier steunen gezet om toch te trachten te voorkomen dat onze straat zou inzakken. Wie zou dat dienen te betalen, mocht dat gebeuren.


Maandagmorgen 6u zijn de betonblokken, cement en zand besteld en in de namiddag waren ze al ter plaatse!! Maandag werd al een flink stuk van deze muur gemetst, stabilisé achter gekapt en was het grootste gevaar geweken.




















.
.
.
.
.
Nog een instorting, hier hebben we 5 minuten voor de instorting planken kunnen leggen onderaan aan de voegen, waar er geen modder mag komen. Hier hadden we dus wel even geluk (niet dat we al niet wisten hoe we het dienden op te ruimen en op te kuisen)










.
.
.
.
.
.
.
.
.
.

.
.
Donderdag hebben we alles nog eens mooi uitgepompt en de grachtjes nog eens opnieuw beetje verbreed en verdiept, alsook met een tuinslang en een sproeikop erop de modder vanonder de muren gespoten. Dit lukte nog wel vrij goed (onze Kärcher had het immers begeven), hiervoor dienden wij wel in de smurrie er buiten te lopen en niet meer op de vloerplaat te lopen. We doen alles om het proper te krijgen en houden totdat de beton er vrijdag na de middag ingaat.

Dit is dus onze nieuwe weg om in de kelder te geraken. Even wat durf hebben om eerst over de drie planken tot aan de ladder te geraken, maar je raakt het snel gewoon. Wat vinden jullie van het moddermannetje (van het moddervrouwtje zijn er geen foto's).








.
.
.
.
.
.
.
.
.
.
.
.
.
.

Ook deze donderdag is de fotograaf met de bouwheer naar de spoed moeten rijden, wegens beton in zijn oog gevlogen bij het boren in de beton voor de bekisting vast te maken. Het was er met geweld ingevlogen, gelukkig op een plaats in het oog waar je er geen blijvend letsel aan overhoud, maar wel op een pijnlijke plaats. Met een tijdelijk kortstondige verdoving en vier dagen drie maal per dag zalf smeren, is de bouwheer er goed vanaf gekomen.

Tijdens dat we de nodige tijd in het ziekenhuis doorgebracht hadden en onze bekisters verder deden, heeft ook onze ruilboormachine het begeven. Gelukkig konden we ons behelpen met een iets minder zware boormachine.
